海南航空北方数据中心位于北京首都国际机场新华航空北京基地内,2011年投产,建筑面积3000平米,按照国际数据中心Tier3标准设计,达到信息安全保护3级标准,能满足航空、金融等行业对数据存储的高可用性和安全性的要求。

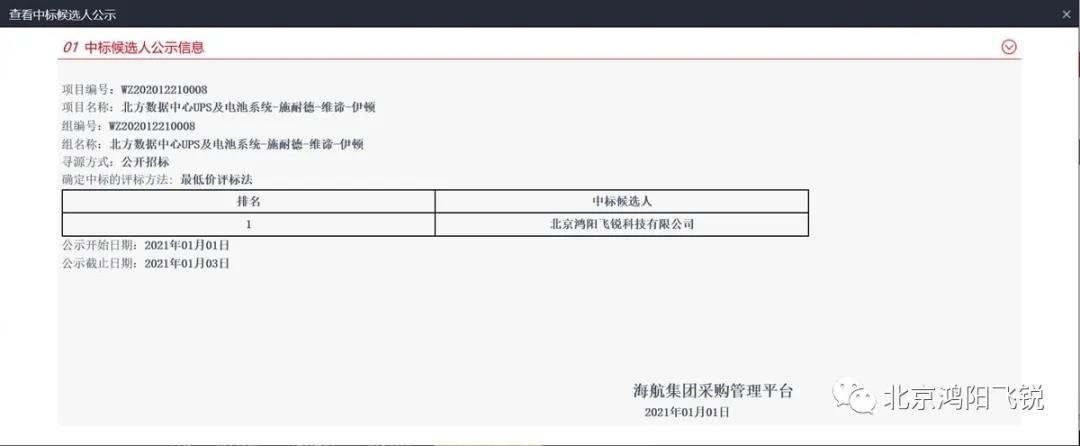

2020年12月海航云采购平台上发布了北方数据中心机房UPS及电池系统更换项目的招标,北京鸿阳飞锐积极应标,于2021年元旦赢得这个包括旧的三台400KVA旧UPS拆除和3台新的施耐德 Galaxy 7000  400KVAUPS 及施耐德铅酸蓄电池等物料安装切换的项目。

北京鸿阳飞锐科技

受全球新冠疫情影响,项目的实施拖延到2021年3月中旬才正式开启。该项目实施的难点在于能否顺利实现拆除三台旧UPS主机的同时,零中断在线切换为新机运行。

 为保证项目的安全实施,在实施前,施工方 厂家及客户方联合各方工程师技术人员,进行了详细的部署,安排。

北京鸿阳飞锐科技

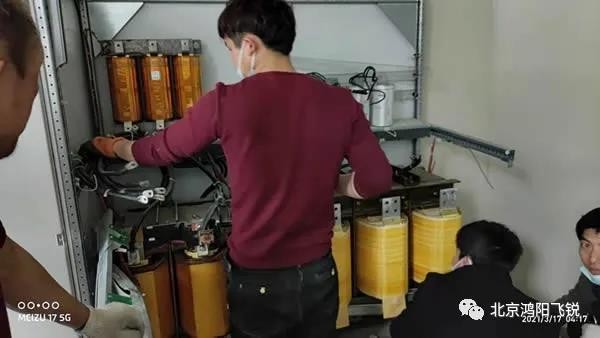

首先拆除原先旧的UPS和电池组/架,老式的UPS均为工频机,机器又大又沉。所有机器的拆除要将里面的变压器等部件都要拆掉以后才能进行搬运。

北京鸿阳飞锐科技

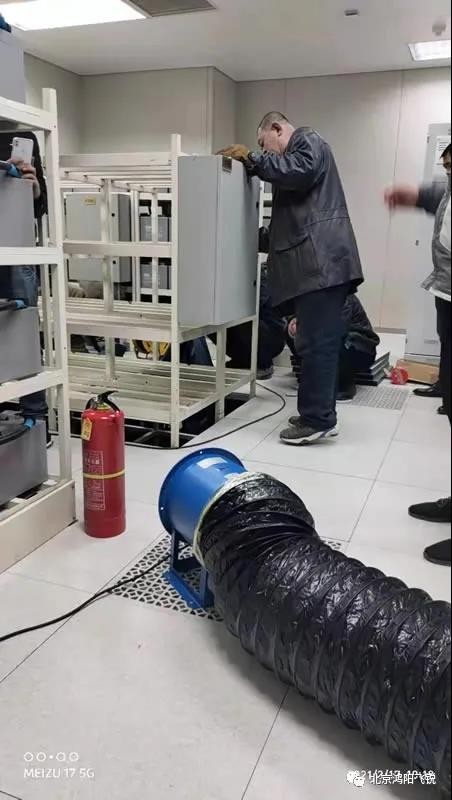

为减少工作噪音及粉尘影响,现场还加装了吸尘降噪设备。

北京鸿阳飞锐科技

附近的公安局派出所还专门来检查过现场防火设施,以保证施工安全。

北京鸿阳飞锐科技

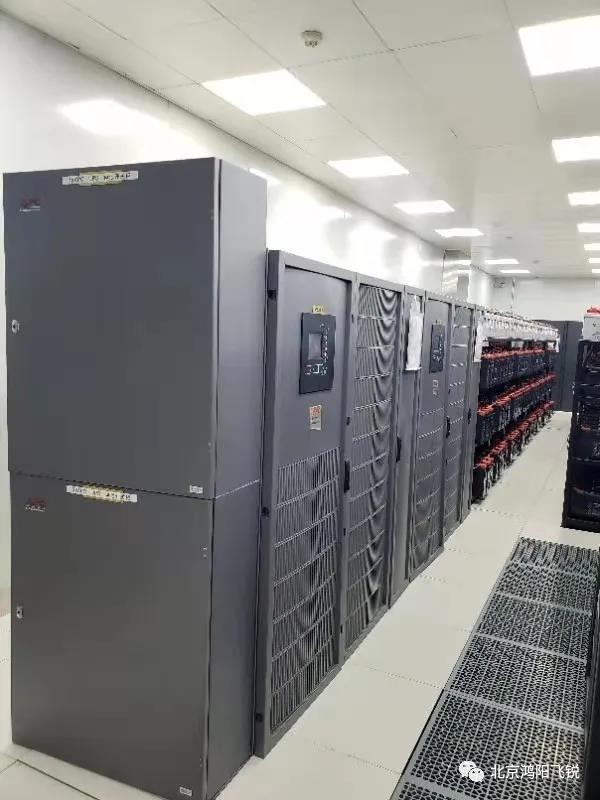

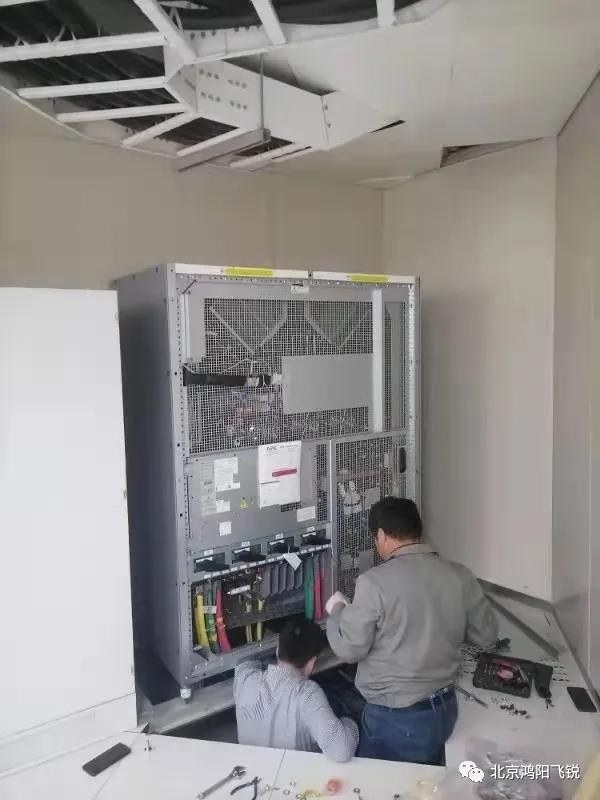

在安装新的施耐德 Galaxy 7000 UPS 及施耐德200AH的铅酸蓄电池的过程中,也充分体现了项目安装人员团结协作的精神。

北京鸿阳飞锐科技

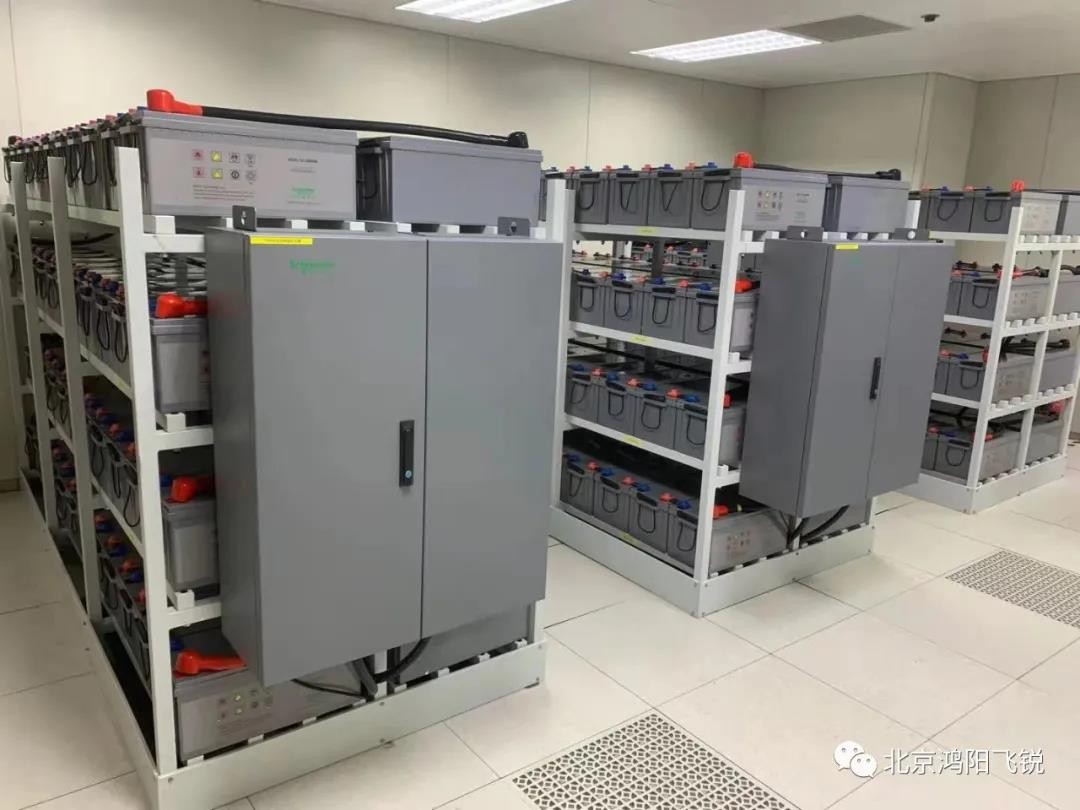

施耐德200AH铅酸蓄电池,每块重量都有65公斤,整个项目需要3百多块,工人们都是这样喊着号子搬运上架的。

三台旧设备分别退载-搬迁-安装新UPS-开机带载后,再实现三台新机器的并机冗余,为了保证并机能够顺利切换,负载切割前,各厂家人员进行了流程碰头会。

北京鸿阳飞锐科技

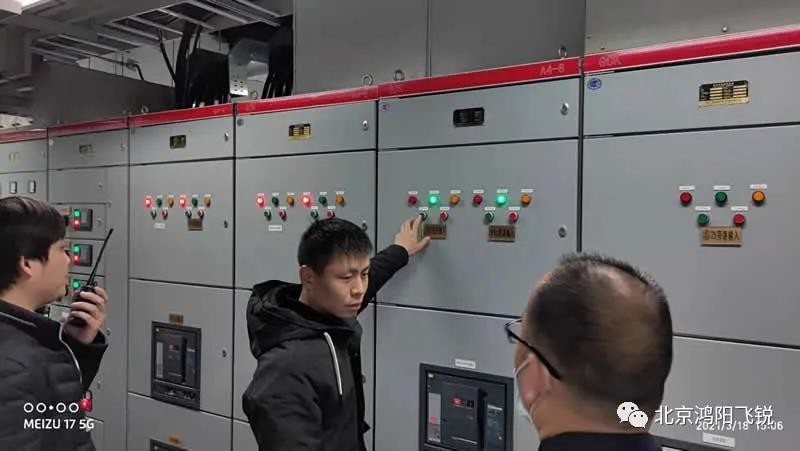

本项目的最关键操作,三台主机的在线不间断并机切换,调试。

至此,三台主机在线不间断切割顺利完成了,历时两个星期。

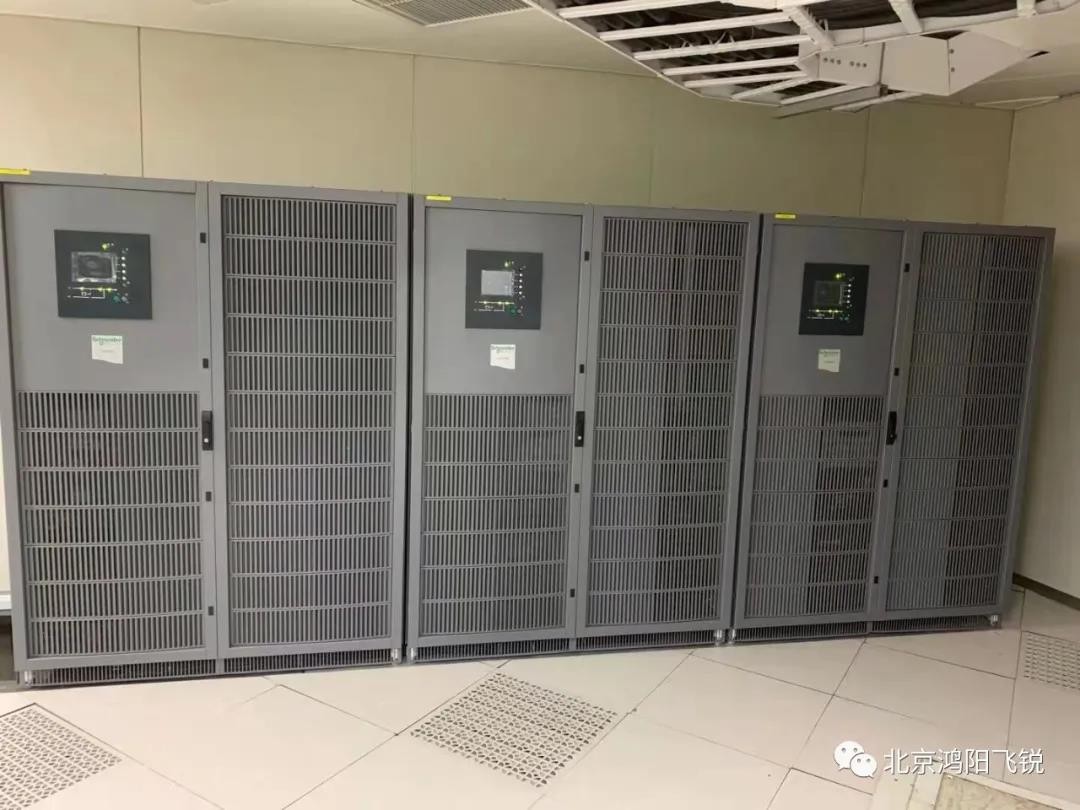

项目完工后的现场展示,

北京鸿阳飞锐科技

北京鸿阳飞锐科技

北京鸿阳飞锐科技

北京鸿阳飞锐科技

该项目得到施耐德厂家工程师的大力支持,保证了客户重要数据的不间断运行,得到了客户的高度认可。
